市政景觀6月工程動態

出處:恒翔建設(市政景觀科)    日期:2019/6/28

     6月市政景觀科各項目順利推進,具體工程情況如下:

      (一)渠中片區6月工程建設動態

渠中片區各工程項目按計劃順利推進,本月進度如下:

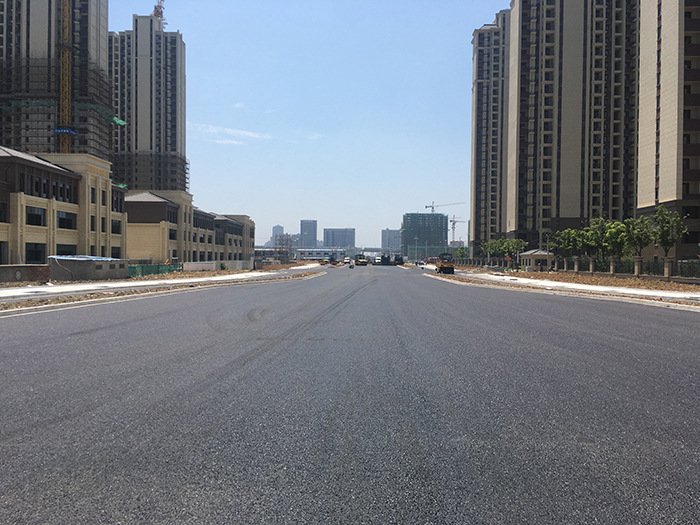

新沈路道路工程:綠化種植完成,加強道路養護、道路清掃工作;累計完成約95%;

廟港路道路工程:道路可施工段全部完成,累計完成約87%;剩余部分由于拆遷原因無法施工;可施工段加強道路養護,道路清掃工作;

金灣路道路工程:綠化種植完成,加強道路養護,道路清掃工作;累計完成約93%;

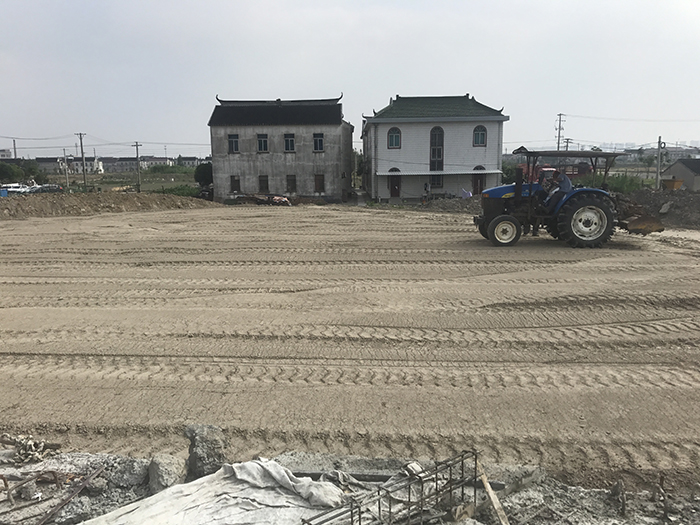

南部新城北區塊水系整治工程:(標一):東環河口擋墻澆筑完成,準備河道土方施工;(標二):6#閘圍墻施工,零星收尾;南中心河零星收尾;1#新開河河道土方清理,河道修坡完成;零星收尾,開壩通水;

金灣路二期道路工程:可施工范圍加強養護;累計完成約82%;

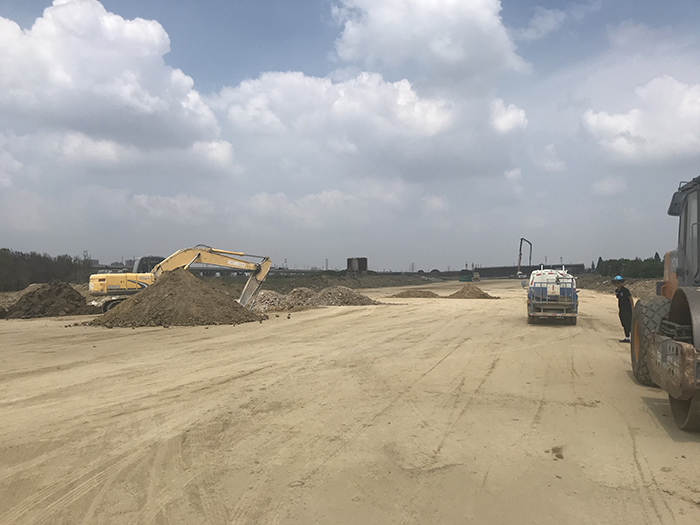

全港路道路工程:因土地污染需治理暫停施工;累計完成79.6%;

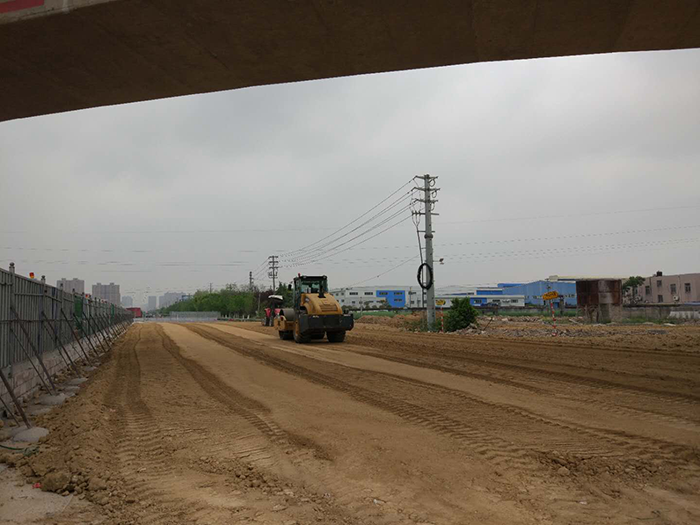

銀灣路道路工程:港池段開始強夯;燜灰土;累計完成66.1%;

沈青路道路工程:綠化種植完成,加強道路養護,道路清掃工作;累計完成100%;

香江路道路工程:加強道路養護,道路清掃工作;累計完成94%;

漁豐路道路工程:局部土壤污染未處理,無法施工;累計完成25%


(二)琴湖、文化片區工程6月工程動態

琴湖片區道路工程6月完成情況如下:

陶山路南延標三:本月完成全線可施工段管線、水穩、瀝青、人行道及附屬配套設施施工;

文化片區道路工程6月完成情況如下:

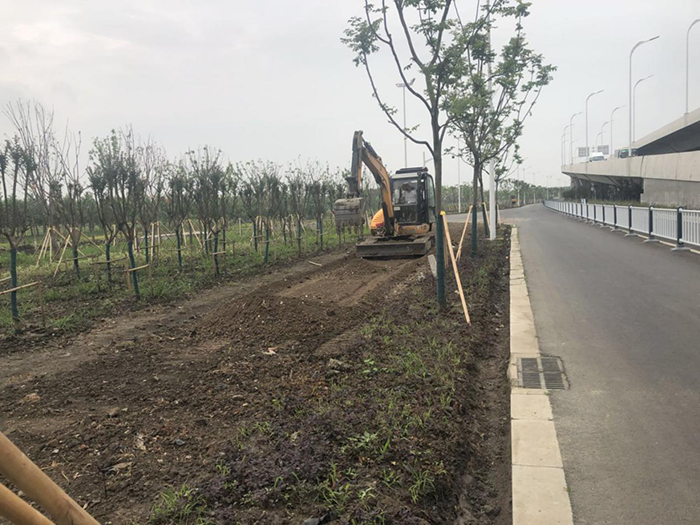

凱文小學西側規劃道路工程:本月完成樹穴施工,以及原房屋拆遷處路基灰土3層;

星光路(青少年活動中心-冬青路)道路工程:本月完成全線瀝青攤鋪,以及道路標線;

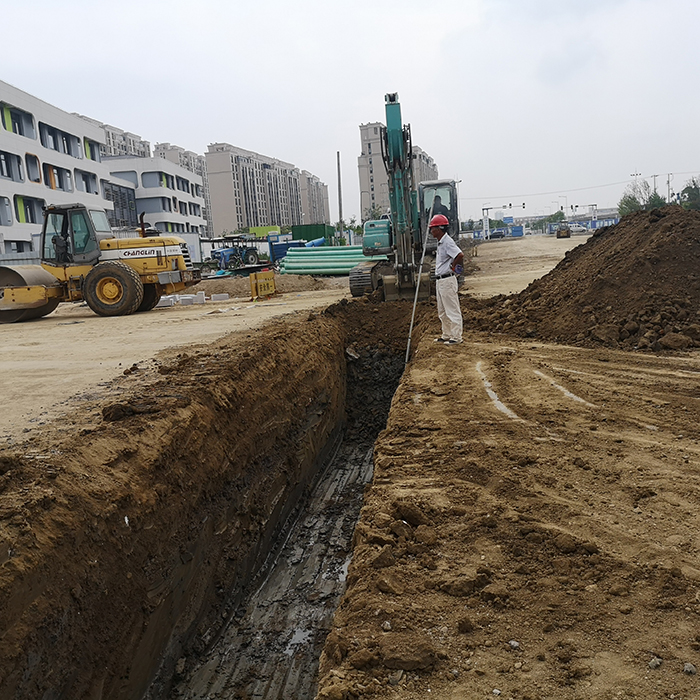

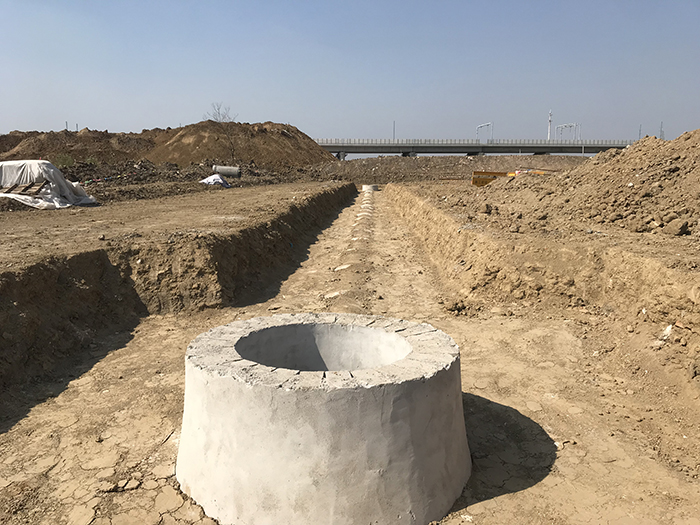

冬青路(金山路-寶山路)道路工程:本月完成全線7%灰土路基,雨水管開挖181米,砌筑雨水井8座、污水井4座;


    (三)龍騰片區6月工程動態

龍騰片區道路工程6月完成情況如下:

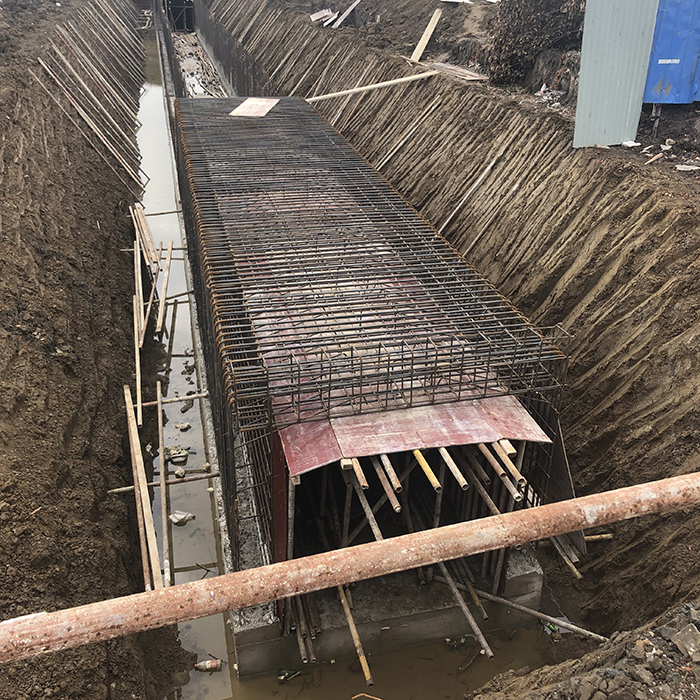

本月龍騰片區涉鐵通道標一本月完成:本月完成:達海路:官婁塘橋:鉸縫及橋面鋪裝完成,護欄下檻完成。道路工程:北側6%灰土二層;南側6%灰土三層。生態護岸施工。興隆路:興隆路本月未施工。


   (四)城鐵片區道路工程6月工程動態

城鐵片區道路工程6月完成情況如下:

城鐵片區涉鐵通道工程標一:本月匯龍路路基灰土完成,雨污水管道工程完成,強電弱電、消防等完成,道路水泥穩定碎石完成;金達路人行道板磚完成。

城鐵片區涉鐵通道工程標二:本月興隆路道路完成10.5%,累計99%;橋梁完成3.5%,累計99.5%,道路完成14%,累計99%;本月海虞北路10灰土完成15%,累計65%,橋梁完成8%,累計73%,6灰土完成25%,累計90%,雨水完成15%,累計完成95%,平側石完成15%,累計完成55%。




城鐵片區泰山路北延6月完成情況如下:

城鐵片區泰山路北延工程(標二):6月橋梁板吊裝完成、雨污水管道完成100%、強弱電管道完成100%、道路灰土完成100%、道路水穩完成100%、人行道土方路基完成50%、平側石完成80%。

城鐵片區泰山路北延工程(標三):6月道路灰土完成100%、雨污水管道完成100%、強弱電管道完成100%、路基水穩完成100% 、平側石完成100%、瀝青面層完成100%、人行道鋪裝完成90%。


城鐵片區常昭路一期工程:19年6月水泥攪拌樁完成100%、橋梁完成53%、道路完成38%、雨污水管道完成64%。


常熟城鐵片區琴川大道一期工程(4+240-龍騰路)六月已完成總形象進度25%;海洋涇橋樁基累計完成36根(共92根);6%灰土路基完成80%;。


常熟城鐵片區碧海路(衡山路~新世紀大道)道路工程:6月土方及灰士完成53%,雨水管線完成63%,橋尚未施工。

常熟市城鐵片區靜海路(衡山路~泰山路)道路工程:6月土方及灰士完成84%,橋梁完成31%,污水管完成100%,雨水管完成76%。

匯龍路(琴川大道-黃浦路)道路工程:常熟市城鐵片區匯龍路道路工程K1+235~K1+705行車道施工至三層6%灰土,非機動車道至6%灰土,兩道過水管涵施工完成,箱涵底板、側墻鋼筋綁扎


(五)景觀工程6月工程動態

常沙線(南三環~沙家浜互通)快速化改造工程:三標:綠化部分: 種植金邊黃楊191㎡、金森女貞219㎡、紅葉石楠263㎡、金絲桃860㎡、云南黃馨2652㎡、黃菖蒲67㎡、花葉蔓長青1642㎡、蘭花三七3747㎡、二月蘭1463㎡、美人蕉958㎡、大花萱草1225㎡、金娃娃萱草1908㎡、矮蒲葦248㎡、羽絨狼尾草311㎡、金邊闊葉麥冬1115㎡。人行道部分:錫太公路-東南大道西側鋪設人行道厚道板磚及盲道板完成50%;東南大道-錫太公路東側安裝側石完成40%。


文化片區慢行系統三期工程:一標:綠化部分:珊瑚樹 415㎡;海桐300㎡;灑金桃葉珊瑚200㎡;闊葉十大功勞121㎡;狹葉十大功勞24.5㎡、紅花檵木500㎡、紅葉石楠A500㎡、紅葉石楠400㎡、金森女貞300㎡、金邊黃楊100㎡、大葉黃楊350㎡、云南黃馨58.2㎡、南天竹37.5㎡、火棘114.5㎡、金絲桃494.2㎡、水果藍19.9㎡、鋪地柏88.3㎡、亮綠忍冬4.2㎡、龜甲冬青141.6㎡、毛鵑400㎡、春鵑522.7㎡、八仙花166.3㎡、粉花繡線菊590㎡、紅花繡線菊590㎡,歐洲莢蒾497㎡、傘房決明339.1㎡、彩葉杞柳242.8㎡、豐花月季100㎡、紅王子錦帶129.8㎡、柳葉馬鞭草124.2㎡、火炬花12.4㎡、白穗狼尾草63.1㎡、速鋪扶芳藤500㎡、大葉吳風草156㎡、吉祥草583.7㎡、美國席草56㎡、蘭花三七204㎡、花菖蒲263.3㎡、千屈菜119.5㎡、旱傘菜45㎡、花葉蘆竹171.5㎡、蜘蛛蘭285.8㎡、美麗月見草94.3㎡、波斯菊313.4㎡、大濱菊50.9㎡、松果菊224.3㎡、黃金菊59.9㎡、大花金雞菊503.2㎡、燈芯草137.3㎡、書帶草326.2㎡。整理綠化用地5000㎡。喬灌木基本完成,色塊小苗及水生植物完成95%。景觀部分:一號橋欄桿施工完成100%;二號橋橋面鋪裝完成;三號橋橋面鋪裝完成,欄桿完成;園路及廣場鋪裝完成;1號公共廁所內墻及地磚鋪貼完成。1、2號管理用房完成內外墻粉刷,鋪裝完成;棧道區鋪裝完成。本月工程形象進度為92.2%,土方完成98%、橋梁完成100%、景觀完成85.39%,排水完成97.3%,綠化完成86.96%,1號管理用房(土建)完成86.99%;2號配套商業(土建)完成97.69%;1號公廁(土建)完成97.98%。

二標段:綠化部分:香樟C 6株;紅梅B 40株;龜甲冬青球13株;海桐球A11株;海桐球B6株;無刺構骨球A12株;無刺構骨球B10株;大葉黃楊球63株;瓜子黃楊球2株;紅花檵木球31株;紅葉石楠球22株;海桐1032㎡;八角金盤532㎡;灑金桃葉珊瑚337㎡;紅花檵木B1267㎡;紅葉石楠A810㎡;金邊黃楊227.1㎡;大葉黃楊416㎡;金絲桃620㎡;水果藍1030㎡;小葉梔子95.1㎡;六月雪47㎡;鋪地柏151.4㎡;茶梅82㎡;夏鵑880㎡;毛鵑300㎡;春鵑300㎡;八仙花1338㎡;粉花繡線菊222㎡;噴雪花259.1㎡;紅花繡線菊193.4㎡;大花六道木40㎡;結香14㎡;連翹200㎡;紅王子錦帶125㎡;貼梗海棠338㎡;火炬花416.2㎡;地被石竹300㎡;射干145㎡;大葉吳風草500㎡;吉祥草220㎡;蘭花三七1190.75㎡;千屈菜344.58㎡;澤瀉292㎡;韭蓮375㎡、宿根天人菊500㎡、叢生福祿考680㎡、松果菊94㎡、亞菊30㎡、花葉美人蕉351㎡、香蒲180㎡、馬藺123.5㎡、鳶尾800㎡、苦草200㎡、梭魚草1003.56㎡、香菇草417.1㎡、紫穗狼尾草247.7㎡、細葉芒13.8㎡、粉黛亂子草1149㎡、紫露草306㎡、書帶草300㎡、闊葉麥冬3000㎡、場地細平整 30000㎡。喬灌木基本種植完成、色塊小苗及水生植物完成90%。景觀部分:土方造型完成98% ;土方細平整完成92%;親水平臺樹池、坐凳安裝完成95%;鋼亭施工完成;石板區施工完成;4號橋完成85%(待橋面鋪裝作業)、5號橋防腐木鋪裝完成、欄桿完成;6號橋完成;10號橋完成(欄桿);12號橋鋪裝完成;14號橋鋪裝完成95%,16號橋完成85%(待欄桿施工);B6區廁所外墻貼面完成,內裝完成80%;園路鋪裝完成95%。
